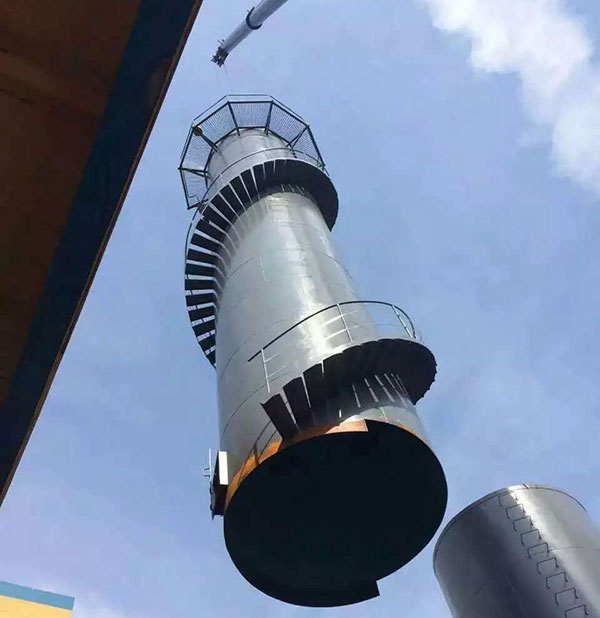

一、鋼煙囪制作新建施工技術方案
1、在施工前一天,準備好材料,工具等,做好開工的準備.
2、進場施工中,必須嚴格執行《建筑安全工作規程》,嚴格遵守高空作業施工規范要求,防止高空墜物傷人,嚴格執行工作監護制度,操作平臺不允許堆放物品,進入生產區域內施工,必須嚴格執行施工現場管理制度。
3、先對煙囪圖紙進行分析。
1)鋼煙囪施工采用鋼材:鋼板厚度為16㎜、長度為20m、經卷板機加工制作成直徑為1.4m的圓筒型、然后對所有縫口進行內外焊接、焊接時,應焊漿飽滿、無孔洞、表面光滑平整。
2)其中鋼煙囪施工底部法蘭采用厚度為20㎜的板材,孔徑為28㎜,用¢26㎜×100㎜的螺栓與地面基礎相連接。
3)在鋼煙囪施工由下向上5m至20m處分別焊接等距相稱的三個固定點,以便連接風纜繩再與地面地錨點之間相連接固定之用。
4)在地面上用商業混凝土澆灌一個直徑為2m,深度(厚度)為2.3m的煙囪基礎。
5)煙囪基礎鋼筋結構用¢16㎜的螺紋鋼,螺紋鋼密度為24根,上下連接使用¢12㎜的螺紋鋼進行綁扎。
6)基礎與鋼煙囪施工固定的螺栓分別預埋在鋼筋混凝土基礎中,且距離分布合理均勻。
7)鋼煙囪施工安裝使用汽車式吊車、煙囪筒體與基礎螺絲連接時,采用雙螺母固定,起吊到相應的位置時,拉起風纜繩與地面地錨相連接,且風纜繩與地面夾角不大于60°。
8)鋼煙囪施工焊接整體吊裝安裝完畢后,對煙囪的內筒外筒進行全面油漆防腐,油漆涂刷時,必須對煙囪筒壁表面處理,焊縫渣雜質全部清理干凈,涂刷均勻、保持筒體表面平整光滑,色澤鮮艷。
二、鋼煙囪制作新建工程施工質量計劃質量是本公司的發展生命。
針對該工程特點,根據國家有關驗收標準要求,我公司對該工程質量目標是:確保本工程質量驗收一次合格率達到100%,總體驗收達到優良標準。
1、總措施:
1)本工程實行創優良管理,全體施工人員牢固樹立起“質量”的意識,確保工程質量獲得優、良級。
2)認真執行、實施本公司制定的質量保證體系。實行項目經理、項目工程師質量負責制、施工技術員崗位責任制,并制定嚴格的獎罰制度。
3)嚴把材料質量關。
4)工程施工質量實行“工序質量”控制管理辦法。對工序實行施工技術員事先技術交底,“現場看工”質量跟蹤控制,質量員對“本序質量”過程檢查。做到以工作質量保證工序質量,以工序質量保證產品質量。
5)全面實行本工程的施工工序控制,做好各道工序之間的交接驗收制,確保分項分部工程的質量。
2、質量控制措施
1)所有的各種主要材料的品種、質量、等級、種類、構造都應符合設計要求。
2)每道工序施工結束后,必須申請監理單位檢驗,經檢驗合格后方可進行一道工序的施工。
